近日,公司柬埔寨华电燃煤电站码头工程项目部的一项设计变更取得了良好效果,不但缩短工期约2.5个月,还创效300多万元。
项目部负责的柬埔寨西哈努克港2×350MW燃煤电站码头工程近岸段取水箱涵原设计方案为水上施工,但该区域水深0.2~1.5米,难以满足船机设备吃水要求,总长2.44千米的取水箱涵,如全部采用水上施工将无法按时完成工期。
针对现场情况,项目部主动出击,积极与业主、设计单位沟通协调,推动变更设计,最终将取水箱涵水上施工变更为陆上施工。施工中,项目部精打细算,利用周边其它标段废弃红黏土直接填筑围堰,减少了施工成本,提高了施工效率。细节处理上,项目部确定了使用土工膜和红黏土止水方案,在围堰端部预留了取水头预制区,同时解决了取水头预制、出运的施工难题。

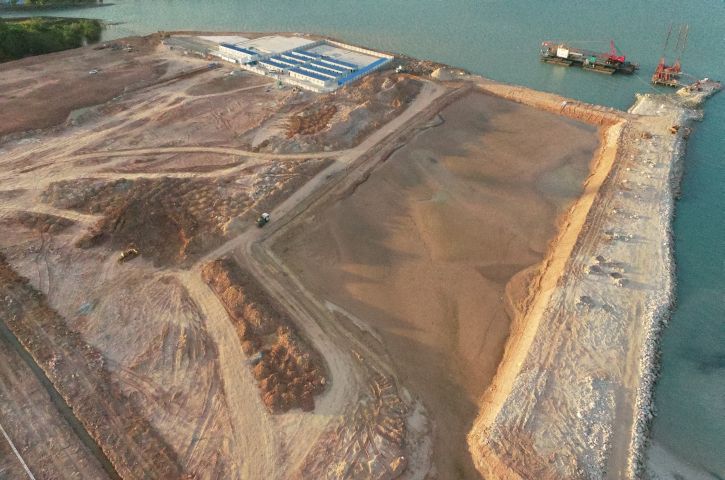

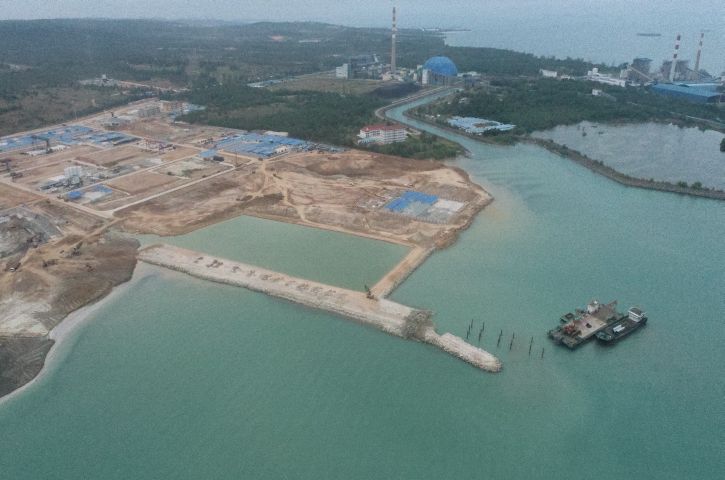

围堰施工,先后投入砂泵7台,历时40天,抽排围堰内积水约2.9万立方米,于2021年1月7日,围堰内积水抽排作业顺利完成,围堰止水效果良好,保证了干施工作业条件。
过好紧日子,需要主动思考,积极作为。在细节处主动求变,在施工中因势利导,才能真正实现降本增效。(文/图 雷翔宇)
